Raport de șantier · Iunie 2026
Iunie 2026
Publicat pe 4 septembrie 2026 · 5 fotografii
- C1
- C2
- C4
- C5
- C6
C1
Contoare de gaz montate integral

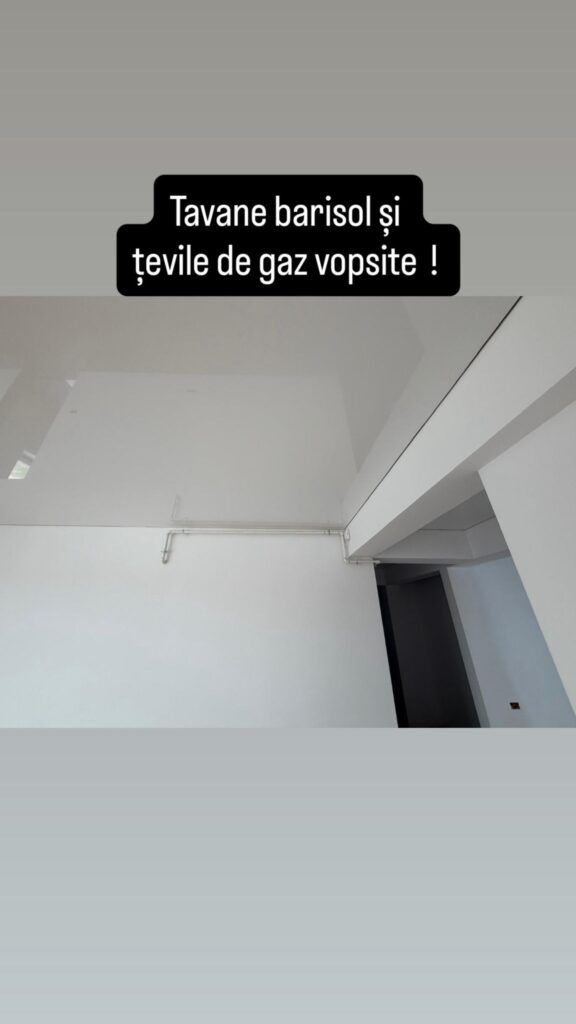

Tavane Barisol apartamente montate integral.
Lavabilă integral.
Balustrăzi balcoane executate integral.

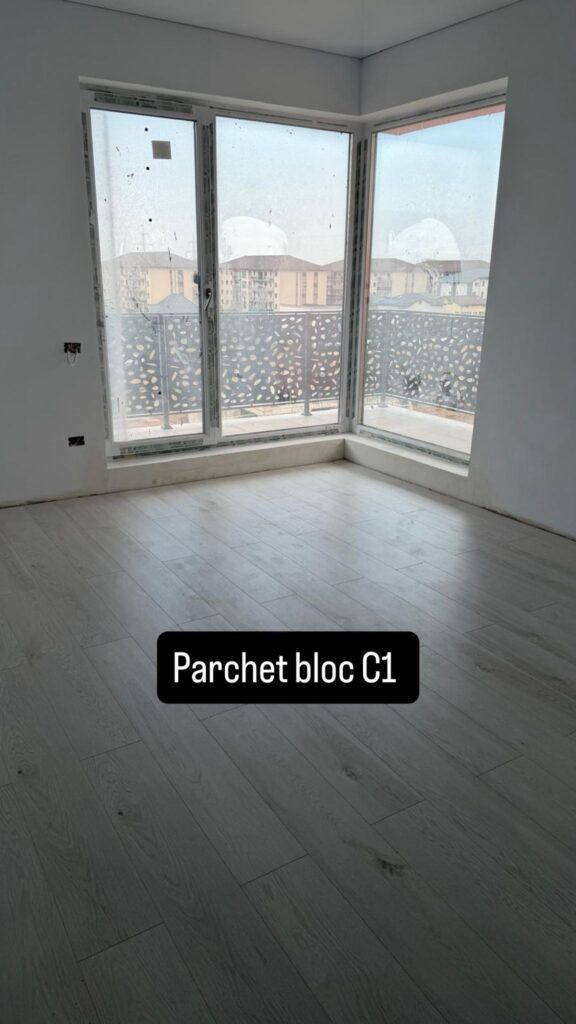

Parchet montat 60%.
Uși metalice montate integral.
Marmură holuri executată integral.

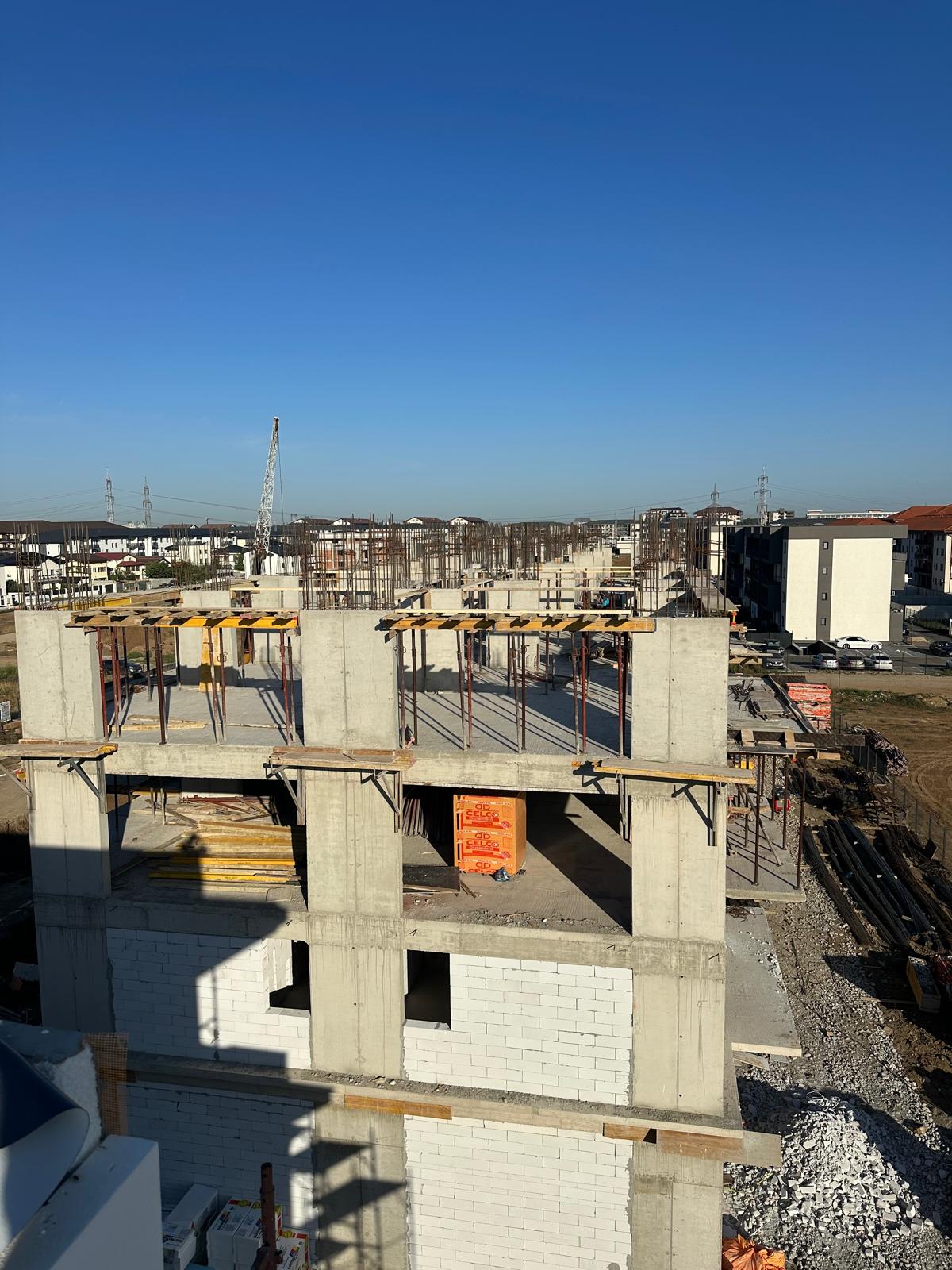

C2

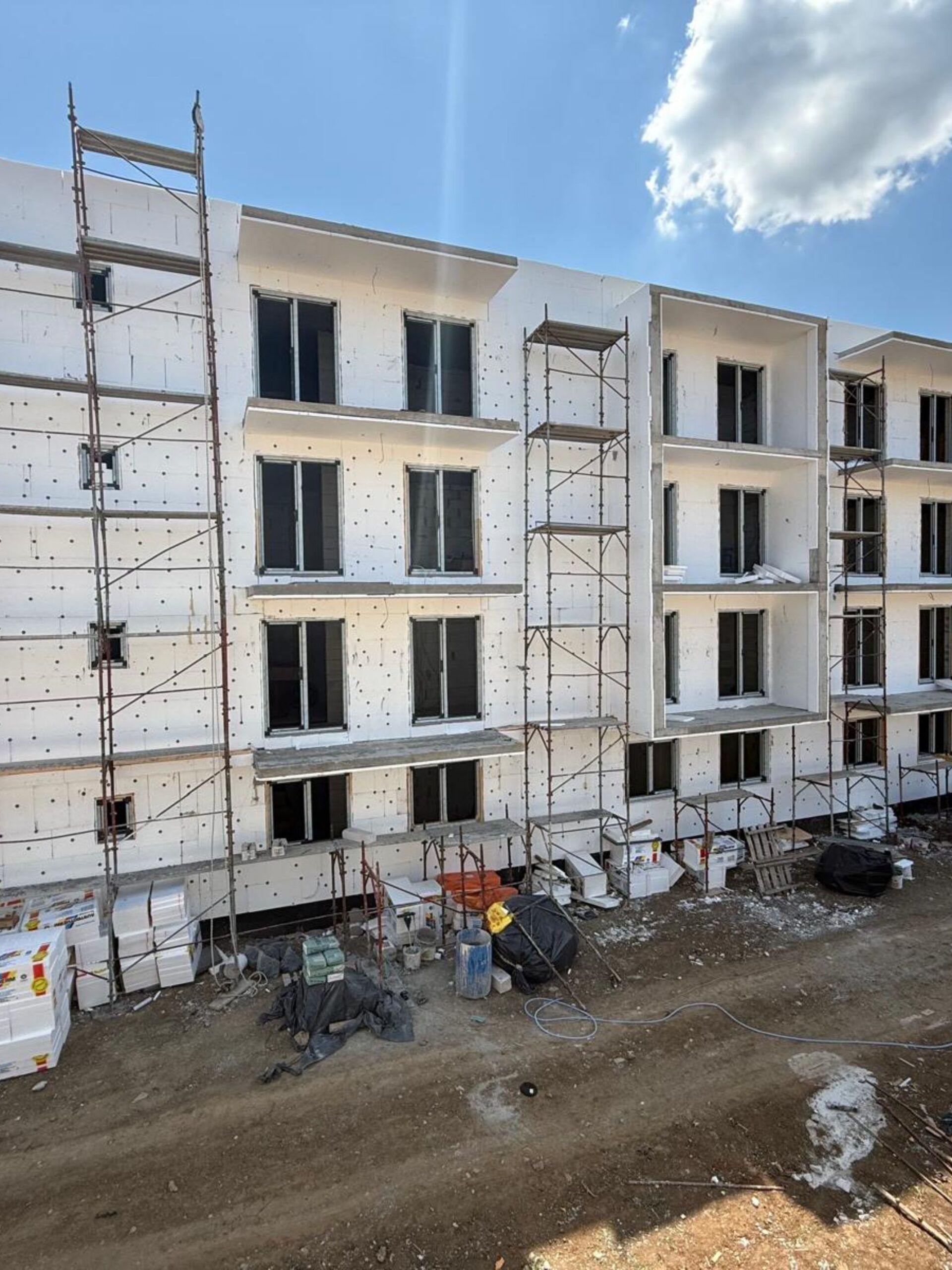

Fațada executată 80%.
Încălzire în pardoseală 80%
Șape balcoane 100%
Instalații electrice și sanitare executate la brut.
Izolație terasă executată 80%.

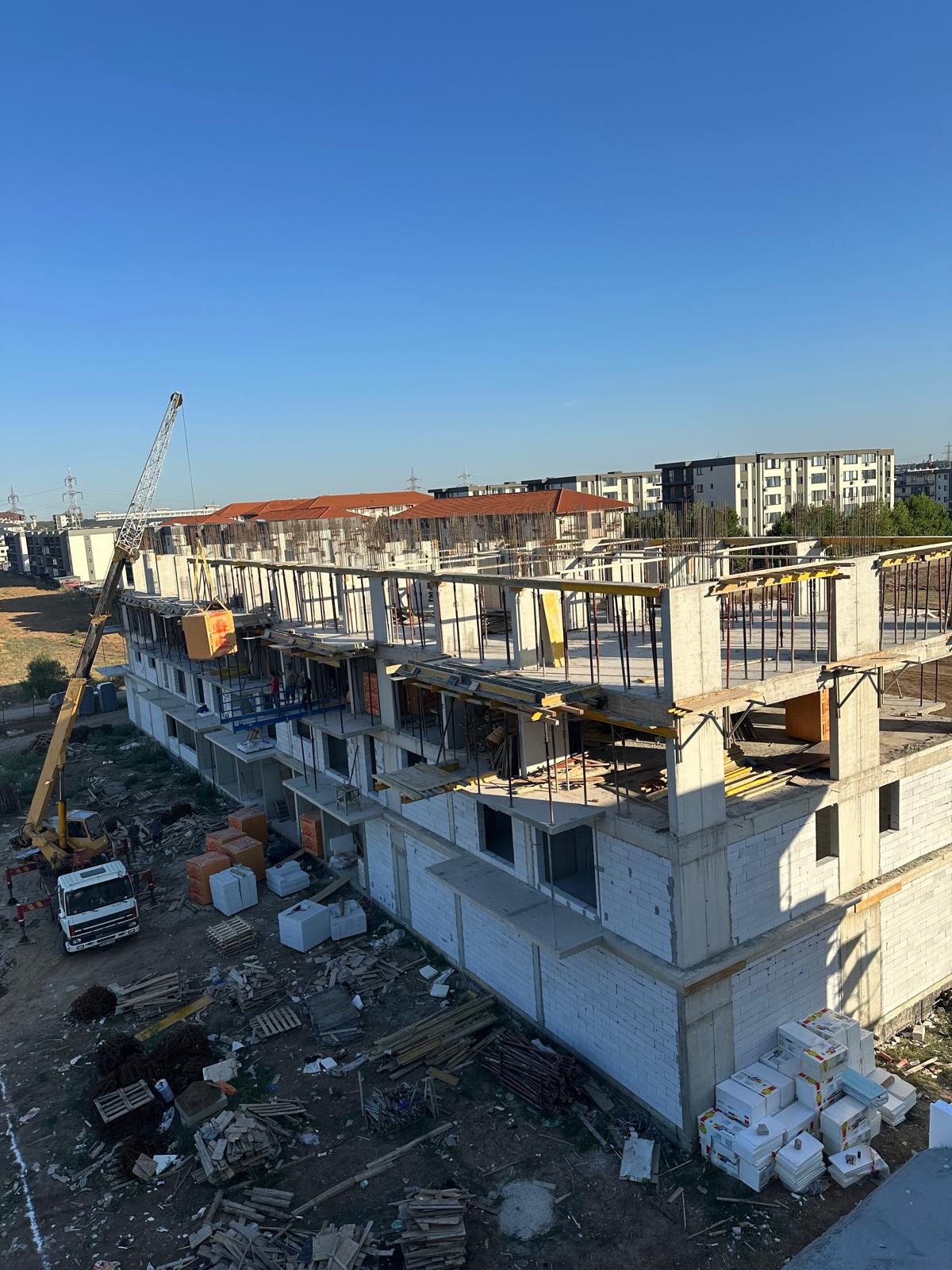

C4
Structura și zidărie finalizată integral.
C5 și C6 în construcție.
Fotografii din șantier
