Stadiul lucrărilor, raport cu raport

Vedeți cum avansează șantierul: starea fiecărui bloc, fotografiile și textul complet al fiecărei luni.

Unde a ajuns fiecare bloc

Starea fiecărui bloc, așa cum o descrie ultimul raport lunar în care apare. Schițele și etapele sunt orientative; textul exact este în raportul fiecărei luni.

  1. 1 Fundație
  2. 2 Structură
  3. 3 Zidărie
  4. 4 Închidere și instalații
  5. 5 Fațadă și finisaje
  6. 6 Finalizat

C1 Fațadă și finisaje

Etapa 5 din 6
  • Apartamentele 90% finalizate
  • Holurile 80% finalizate

spațiu comercial + 44 de apartamente

Din raportul: Iulie 2026

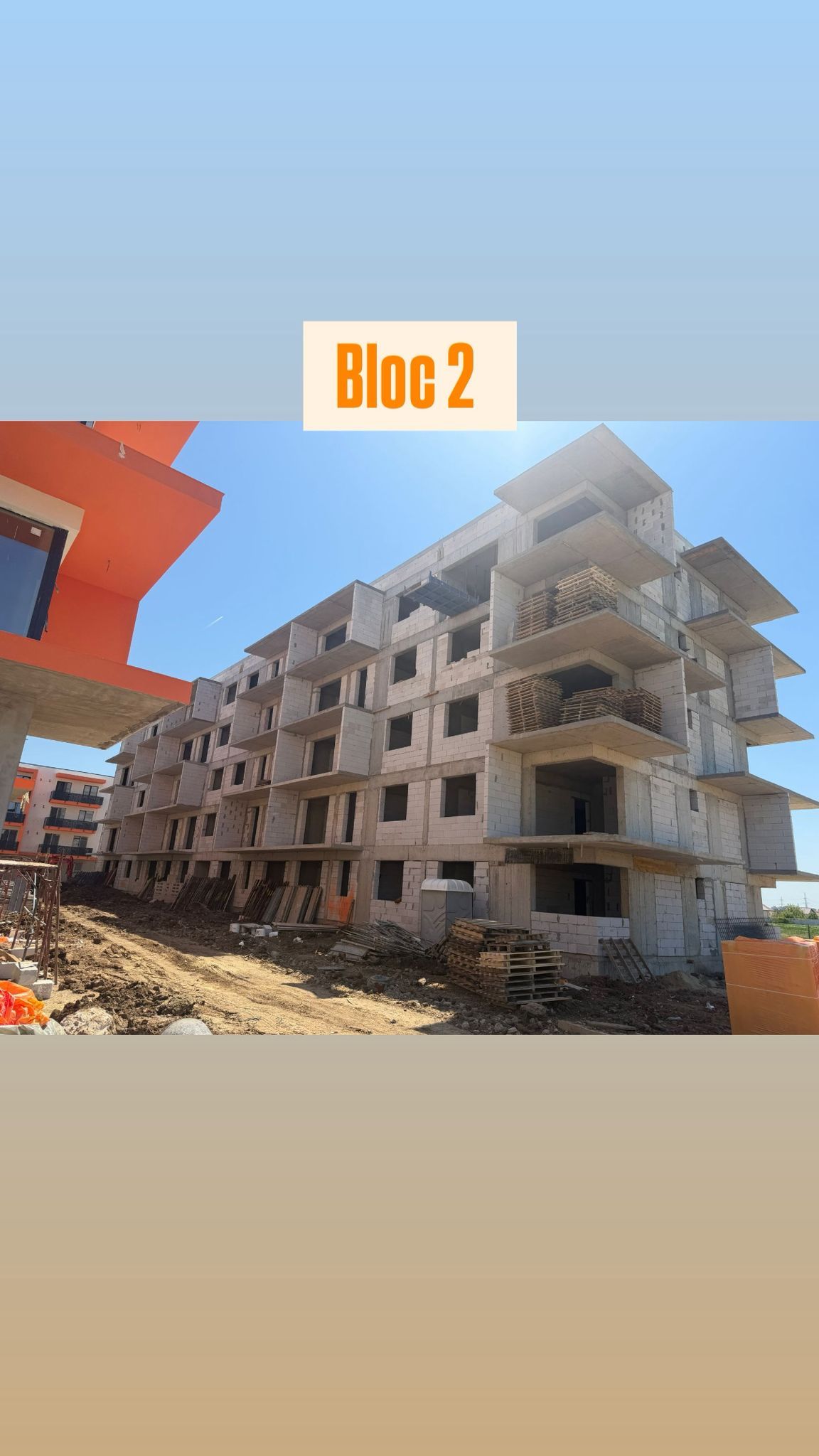

C2 Fațadă și finisaje

Etapa 5 din 6
  • Tencuială mecanizată 100%
  • Ceramică pe balcoane 100%
  • Glet 60%
  • Geamuri montate integral
  • Loc de joacă montat; urmează tartanul

55 de apartamente

Din raportul: Octombrie 2026

C3 Finalizat

Etapa 6 din 6
  • Blocul este finalizat 100%

34 de apartamente

Din raportul: Aprilie 2026

C4 Fațadă și finisaje

Etapa 5 din 6
  • Încălzire în pardoseală 100%
  • Șapă 100%
  • Instalații electrice 70%
  • Termosistem 60%

34 de apartamente

Din raportul: Octombrie 2026

C5 Zidărie

Etapa 3 din 6
  • Structura finalizată 100%
  • Zidărie 50%

34 de apartamente

Din raportul: August 2026

C6 Zidărie

Etapa 3 din 6
  • Structura finalizată 100%
  • Zidărie 25%

34 de apartamente

Din raportul: August 2026

C7C8C9C10nu apar încă în rapoartele lunare; fac parte din cele 10 blocuri anunțate pentru ansamblu.

Ultimul raport publicat este cel pe octombrie 2026, din 6 noiembrie 2026. Fotografiile și textul complet al fiecărei luni sunt în jurnalul de mai jos.

Jurnal de șantier

21 de rapoarte, fotografiate pe șantier

De la branșamentele din ianuarie 2025 până la finisajele din 2026: fiecare raport lunar, cu fotografia lui de pe șantier.

20252026

Au început lucrările pentru blocurile C1 și C3.

C3 săpătură radier general, beton de egalizare, talpă de fundație și fundație armată și betonată, umplutură compactată, instalațiile sanitare din fundație finalizate (apă, canalizare și pluviale).

C1 săpătură radier general, beton de egalizare, armătura tălpii de fundație și a fundației cu stâlpi.

Raportul pe februarie 2025, cu 7 fotografii

C1 umplutura la fundație compactată, instalațiile sanitare din fundație finalizate (apă, canal și pluviale), placa de beton a parterului finalizată.

C3 placa de beton a parterului finalizată; stâlpii parterului armați, cofrați și turnați; placa etajului 1 armată, cofrată, turnată.

Raportul pe aprilie 2025, cu 18 fotografii

C1 placa etajului 2 armată, cofrată și turnată; stâlpii etajului 2 armați și turnați; placa etajului 3 cofrată.

C3 tâmplăria PVC montată integral; schela montată pentru termosistem - începe anveloparea. Hidroizolația ultimului nivel; distribuția de apă rece, coloanele de canalizare, pluviale și ventilație; sistemele WC suspendate.

Raportul pe iulie 2025, cu 20 fotografii

C1 placa etajului 3 armată și turnată; stâlpii etajului 3; zidăria BCA la parter și etajul 1 finalizată.

C3 termosistem fațadă 85%; instalații sanitare, electrice și termice 100% la stadiul de brut; încălzire în pardoseală și șapă 100%; hidroizolația terasei finalizată.

Raportul pe august 2025, cu 9 fotografii

C1 stâlpii și placa etajului 4; zidăria BCA la etajul 2; instalații finalizate la parter, etajele 1 și 2.

C3 termosistem fațadă 95%; pardoseala ceramică a balcoanelor 100%; tencuială mecanizată 100%; prima mână de glet la etajele 2 și 3; balustrade 70%.

C2 armătură, talpă și elevație.

Raportul pe septembrie 2025, cu 9 fotografii

C1 placa etajului 4 turnată și aticul terasei; zidăria finalizată pe toate etajele; tâmplărie termopan la etajele 1, 2 și 3; termosistem fațadă 35%.

C2 talpă și elevație turnate, țevile de scurgere montate în fundație.

C3 termosistem fațadă 100%; glet 100% și șlefuire; sticlă tripan montată 100%; balustrade 90%.

Raportul pe octombrie 2025, cu 12 fotografii

C1 instalații finalizate și la etajul 4; încălzire în pardoseală și șapă 100%; tâmplărie termopan 100%; termosistem 60%, o latură finalizată.

C2 din cauza condițiilor meteo, pentru siguranța și calitatea lucrărilor, rămâne în același stadiu; recuperăm în decembrie.

C3 toate apartamentele finalizate la stadiul de lavabilă; gresie și faianță în băi 100%; gresie pe holuri și pe scări 100%.

Raportul pe noiembrie 2025, cu 6 fotografii

C1 hidroizolația terasei tehnice 100%; termosistem fațadă 70%; tencuială mecanizată până la etajul 3; glet 100% la etajul 1.

C2 placa parterului finalizată 100%.

C3 băi montate integral la etajele 3 și 1; interfon montat; ușa de intrare în bloc montată; instalația de gaz 100%; centrale montate 100%; baterii sanitare Grohe la etajele 3 și 1.

Raportul pe decembrie 2025, cu 9 fotografii

C1 izolația balcoanelor (Sikatop A+B, bandă Sika, dublu strat Protect).

C2 stâlpii parterului și placa peste parter turnate; stâlpii etajului 1 turnați; platbanda zincată pentru paratrăsnet montată.

C3 băi montate integral la parter și etajul 2, cu baterii Grohe; pregătirea puțului de lift; piatră decorativă la intrare.

Raportul pe ianuarie 2026, cu 12 fotografii

C1 tencuială mecanizată finalizată integral; prima mână de glet la etajele 1, 2 și 3; gresie și faianță parțial la etajele 1 și 2.

C2 plăcile etajelor 1 și 2 finalizate; stâlpii etajului 2 finalizați.

C3 balustrada interioară montată integral; blocul este finalizat în proporție de 90% - mai avem de montat parchet și uși, pe care nu le putem monta din cauza frigului.

Raportul pe februarie 2026, cu 6 fotografii

C1 gresie și faianță integral la etajele 1, 2 și 3; gresie integral pe balcoane; fațadă 50%.

C2 structura 100% finalizată; zidărie BCA la parter și etajul 1.

C3 uși de intrare în apartament și contoare de gaz montate integral; accesoriile liftului pe toate etajele; parchet și uși 85%.

Raportul pe martie 2026, cu 6 fotografii

C1 gresie și faianță montate integral; fațadă 100%; glet 100%; țeava de gaz montată integral.

C2 zidărie BCA executată integral.

C3 blocul este finalizat 100%.

C4 structura executată până la nivelul 2.

Raportul pe aprilie 2026, cu 6 fotografii

C1 centrale montate integral; aplice și grile de fațadă montate; balustrade 50%; marmură pe holurile etajelor 3 și 4.

C2 fațadă 40%; coloanele de apă și canalizare integral; tâmplărie termopan 80%.

C4 structura finalizată integral; zidărie la parter și etajul 1. C5 și C6 în construcție.

Din cauza condițiilor meteo nefavorabile, asfaltarea căilor de acces și a parcărilor va întârzia.

Raportul pe mai 2026, cu 5 fotografii

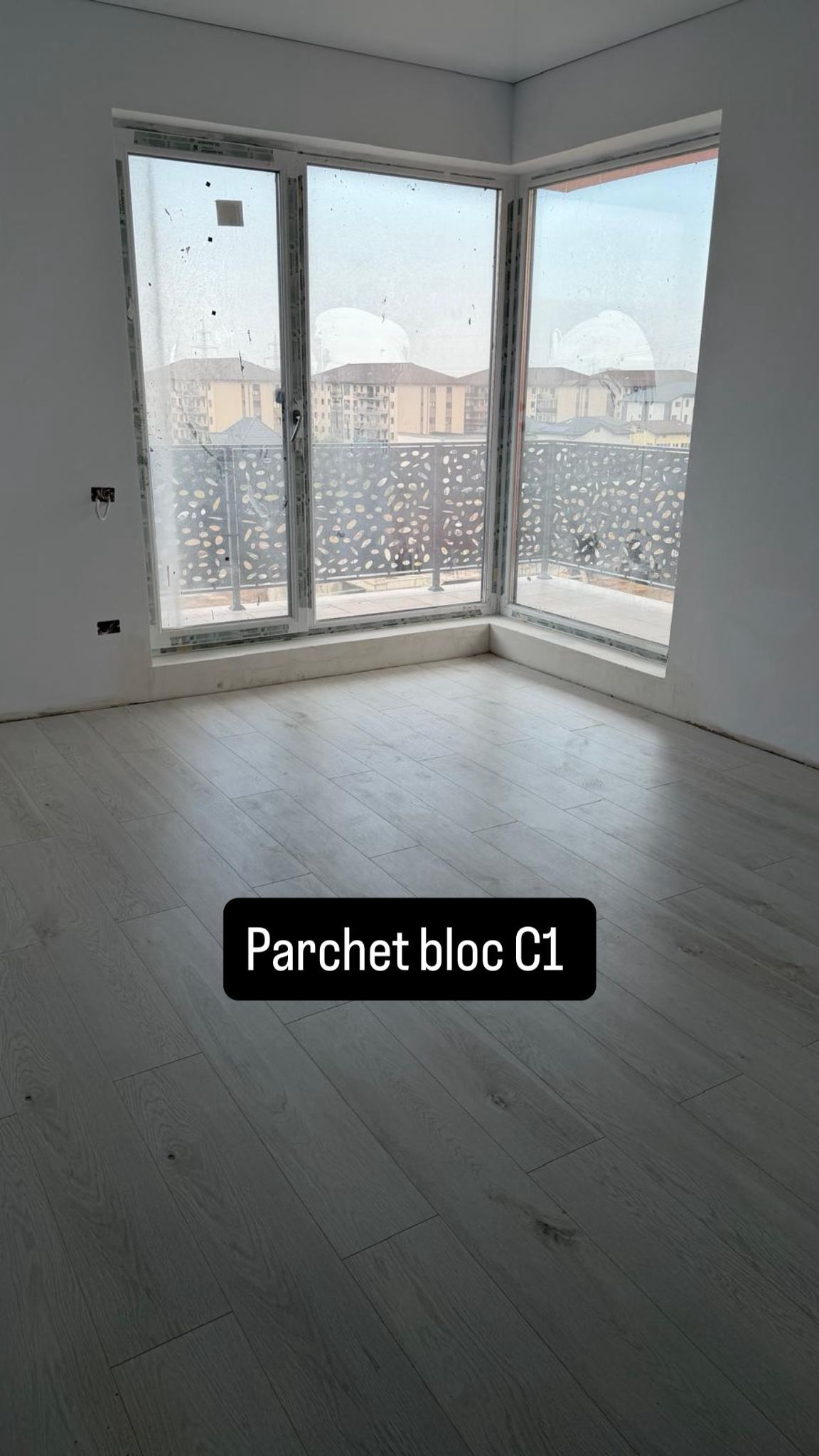

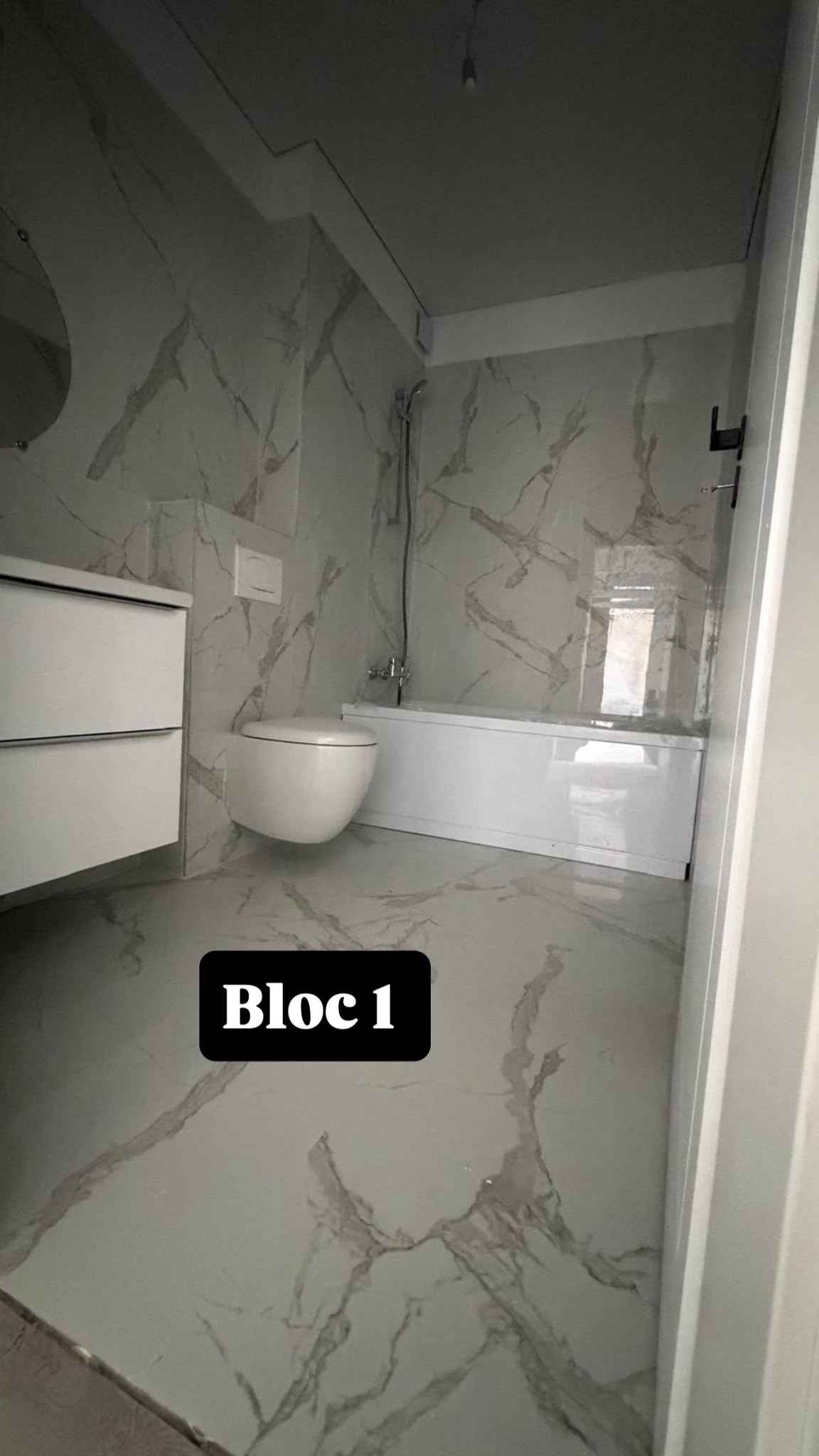

C1 contoare de gaz și tavane Barisol montate integral; lavabilă integral; balustrade integral; parchet 60%; uși metalice integral; marmură pe holuri integral.

C2 fațadă 80%; încălzire în pardoseală 80%; instalații electrice și sanitare la brut.

C4 structura și zidăria finalizate integral. C5 și C6 în construcție.

Raportul pe iunie 2026, cu 5 fotografii

C1 apartamentele 90% finalizate; holurile 80% finalizate.

C2 fațadă 80%; încălzire în pardoseală și șape 100%; izolația terasei 100%.

C4 tâmplărie termopan montată 100%; carotat tot blocul. C5 și C6 în construcție.

Raportul pe iulie 2026, cu 5 fotografii

C2 fațadă 85%; tencuială mecanizată 40%; ceramică pe balcoane 20%.

C4 terasa tehnică 100%; coloanele de scurgere și ventilație executate.

C5 structura finalizată 100%; zidărie 50%.

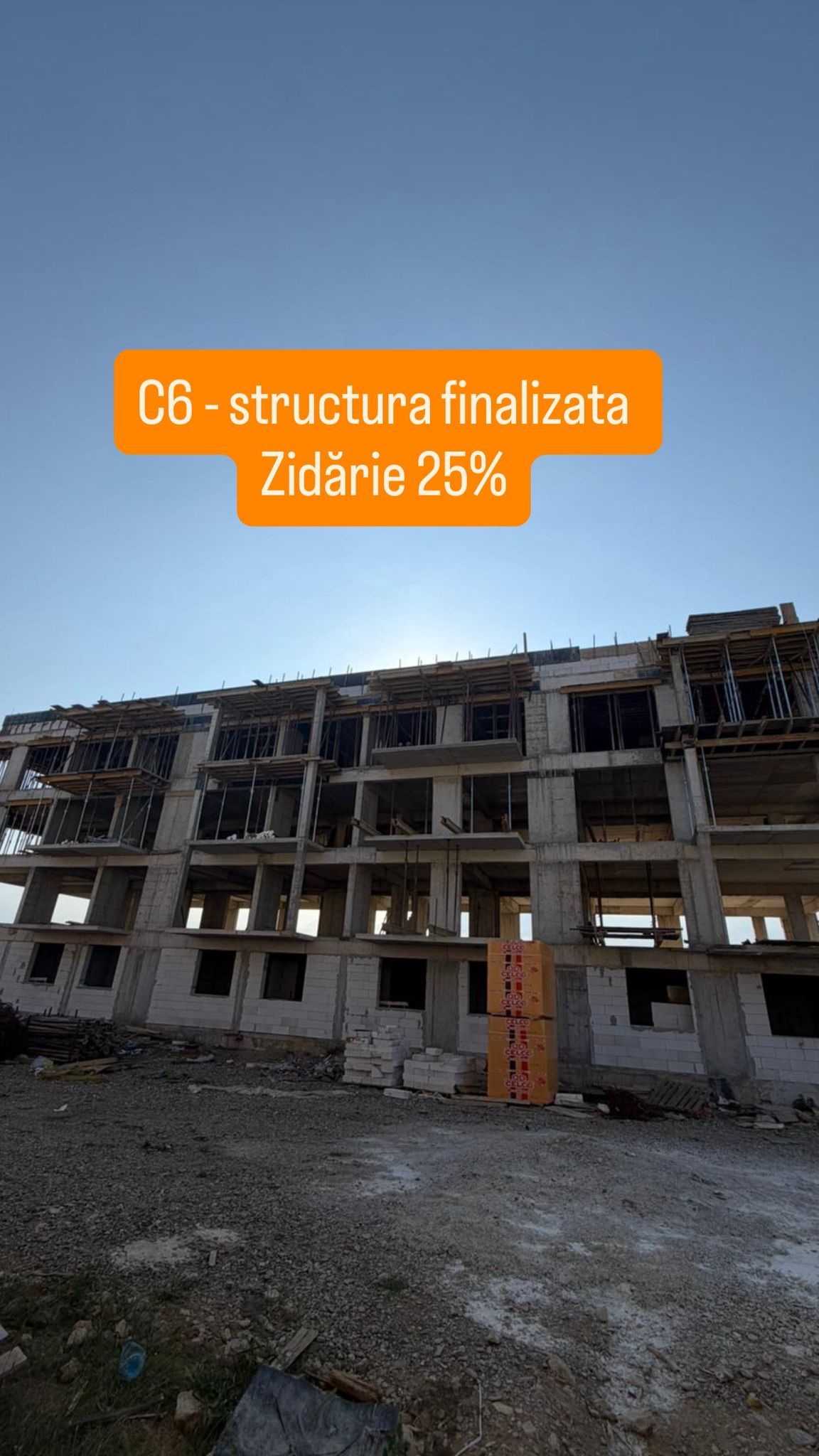

C6 structura finalizată 100%; zidărie 25%.

Raportul pe august 2026, cu 6 fotografii

21 / 21

Direct de la dezvoltator

Programați o vizionare în Dobroești

Spuneți-ne ce apartament vă interesează și vă sunăm. Toate informațiile le primiți și la sediul nostru din Dobroești.

Recenzii Google

Ce spun oamenii despre Cristal Houses

Scrieți-ne pe WhatsApp

Cerere de ofertă sau programare la vizionare
