Raport de șantier · Noiembrie 2025
Noiembrie 2025
Publicat pe 9 decembrie 2025 · 6 fotografii
- C1
- C2
- C3
C1

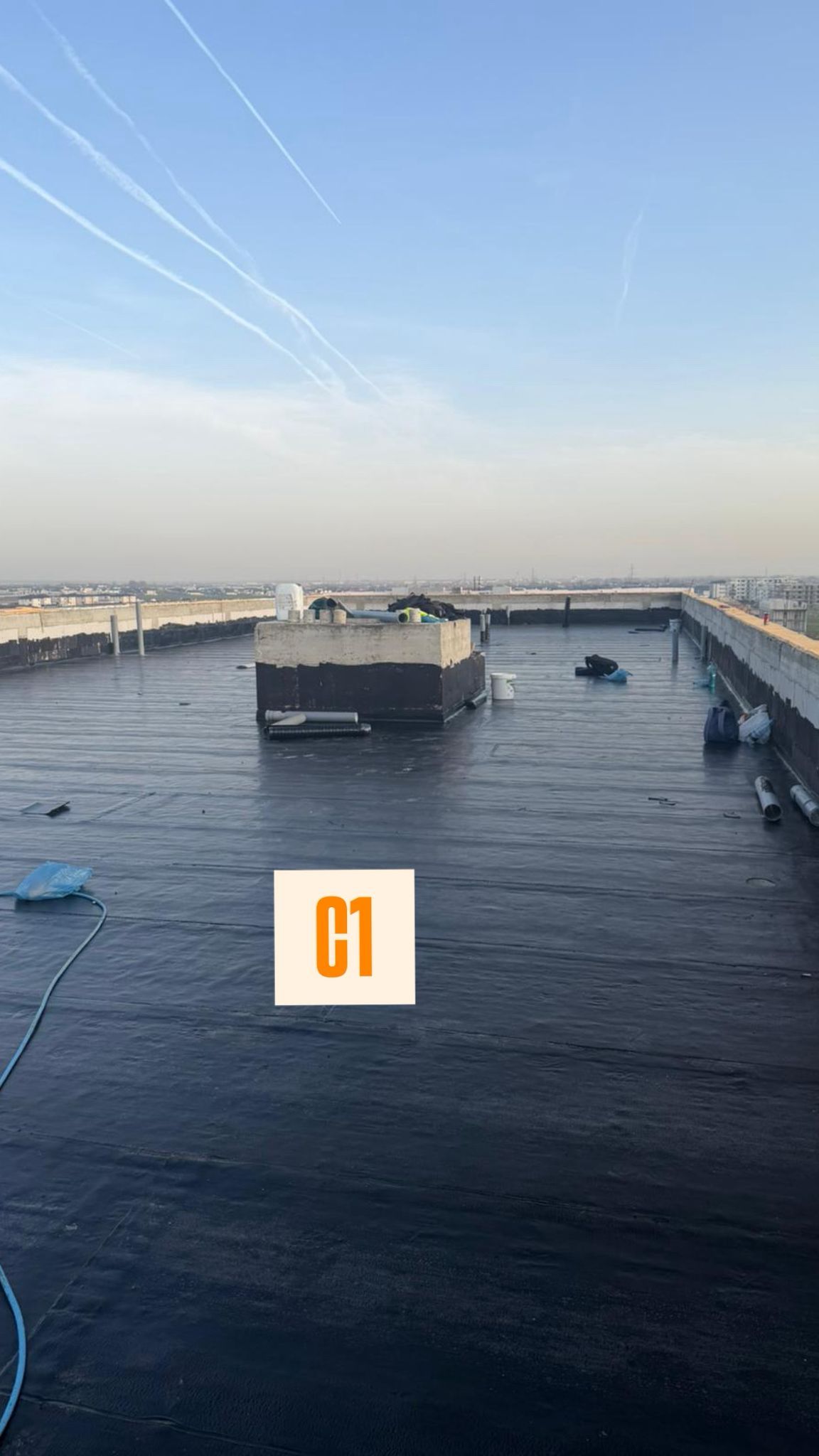

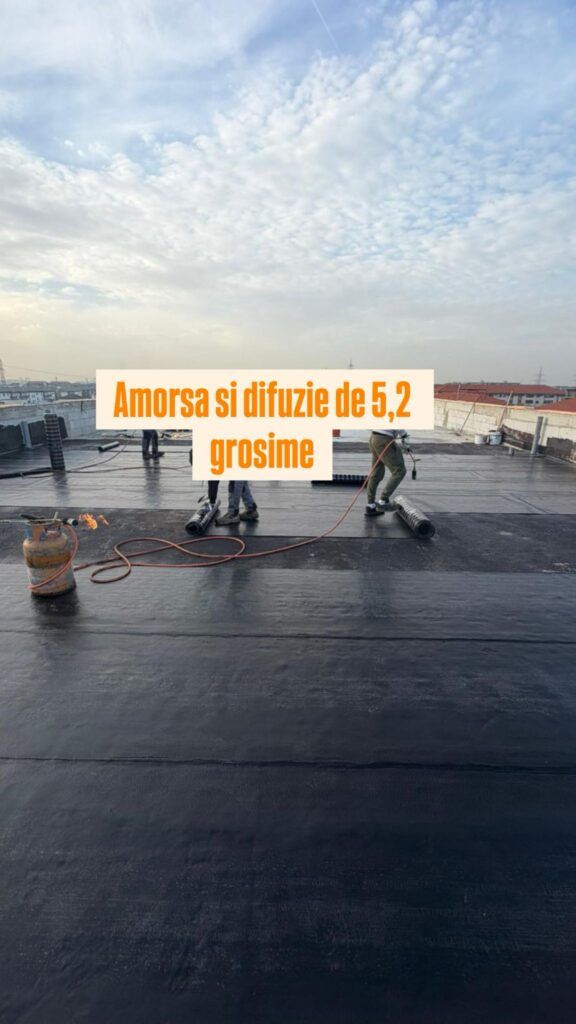

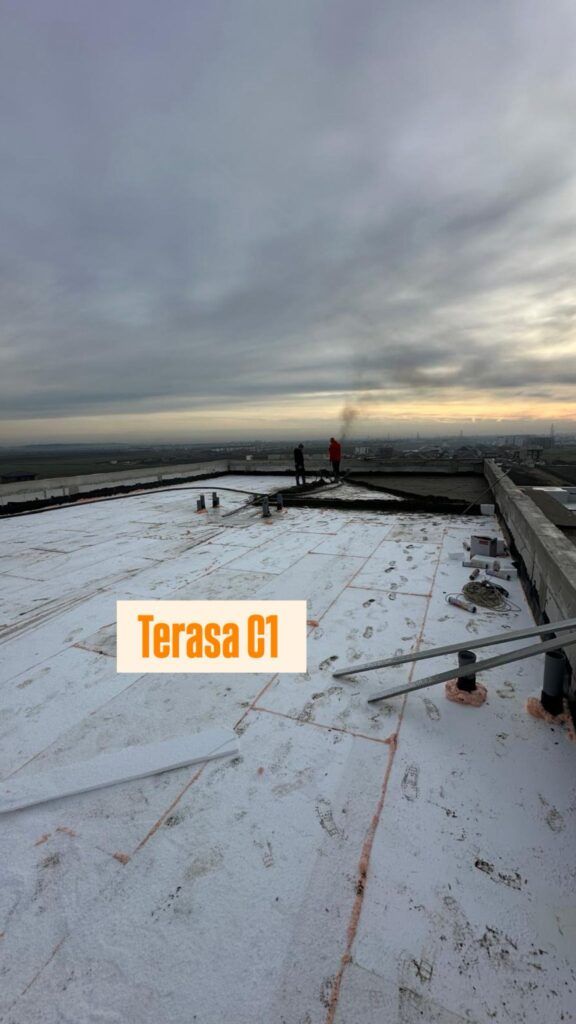

Hidroizolație terasă tehnică - 70%.
Instalații sanitare, electrice și termice finalizate și la etajul 4.
Montare sistem WC suspendat 100% finalizat.
Montare încălzire în pardoseală - 100%.
Șapa finalizată 100%.
Tâmplărie termopan 100% finalizată.
Termosistem fațadă 60%, o latură finalizată.
C2
Din cauza condițiilor meteo și pentru siguranța și calitatea lucrărilor, C2 se găsește în același stadiu, recuperăm în luna decembrie.
C3
Toate apartamentele sunt finalizate la stadiu de lavabilă.
Gresie și faianță băi montate 100%.
Faianță bucătărie brâu montată 100%.
Gresie holuri montată 100%.
Gresie scării montată 100%.
Profile tavan barisol montate etaj 2 și 3.
