Raport de șantier · Octombrie 2025
Octombrie 2025
Publicat pe 10 noiembrie 2025 · 12 fotografii
- C1
- C2
- C3
Bloc C1, C2 și C3
C1

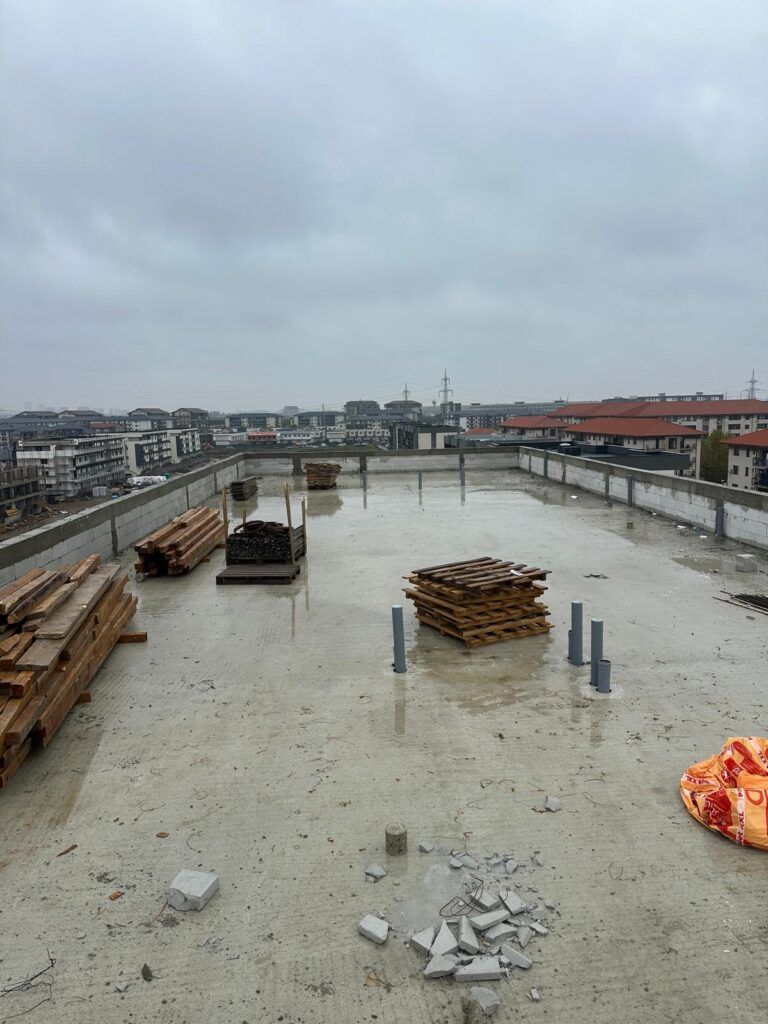

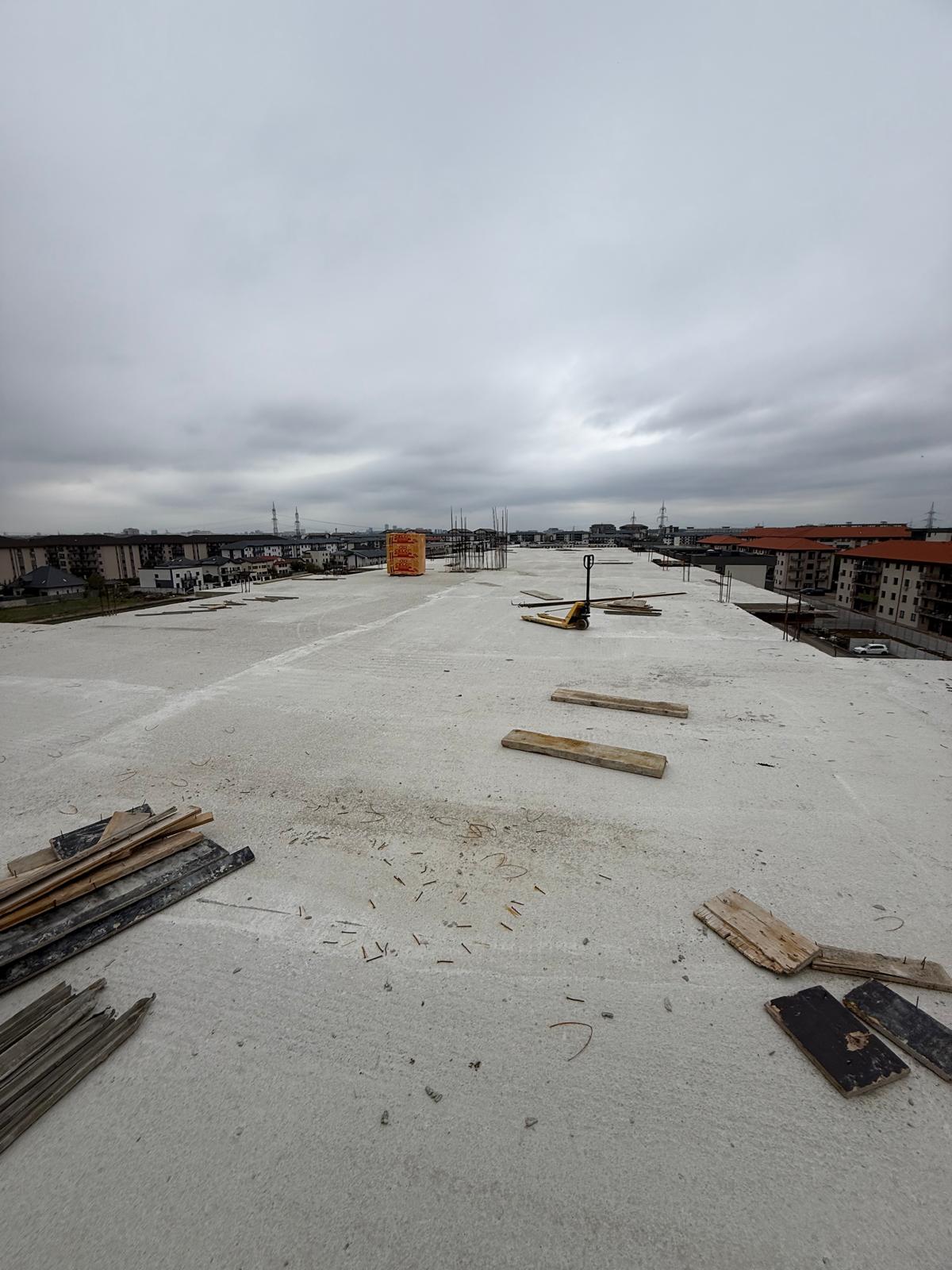

Placa etaj 4 turnată + atic terasă.
Zidărie finalizată toate etajele.

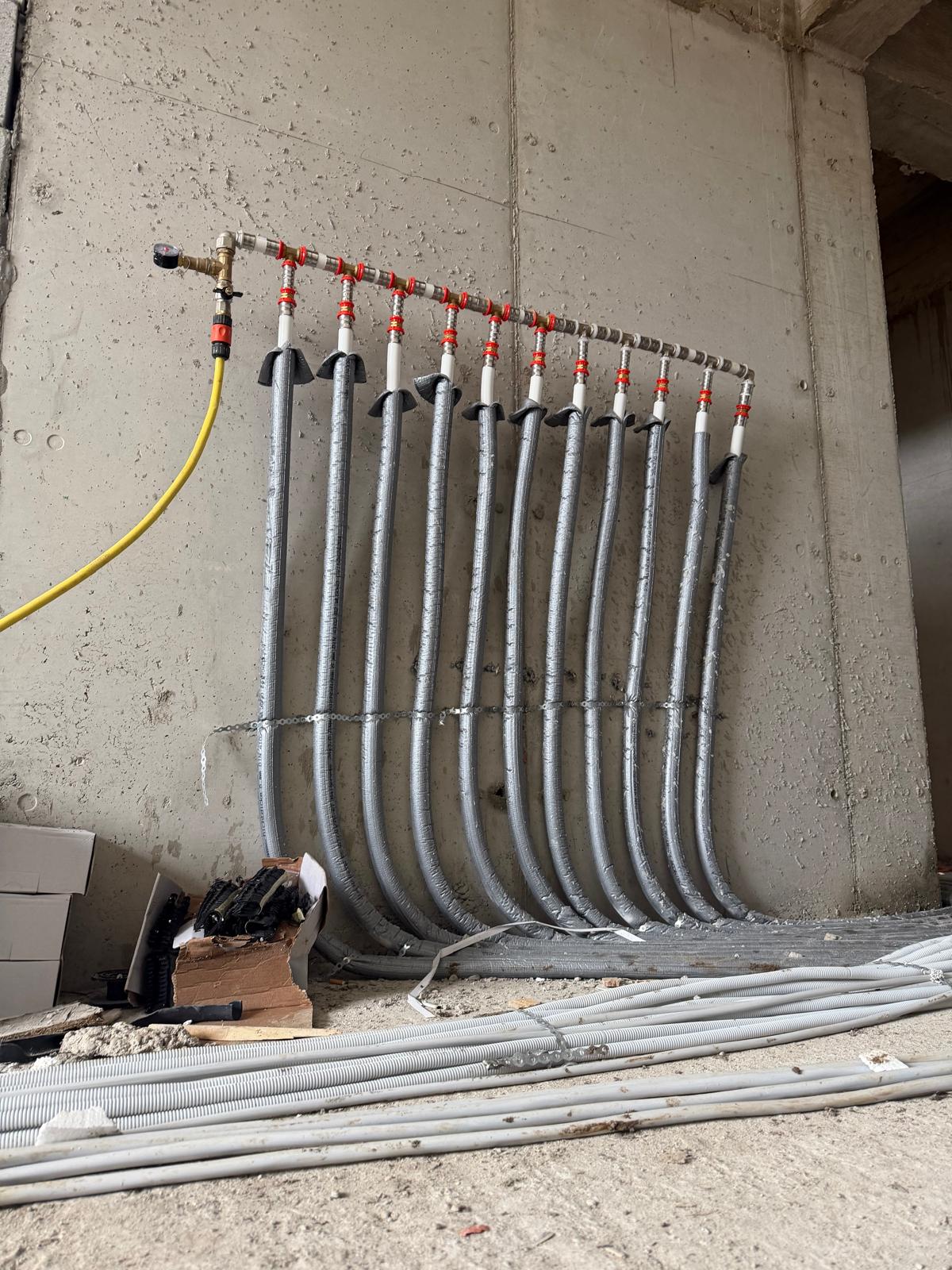

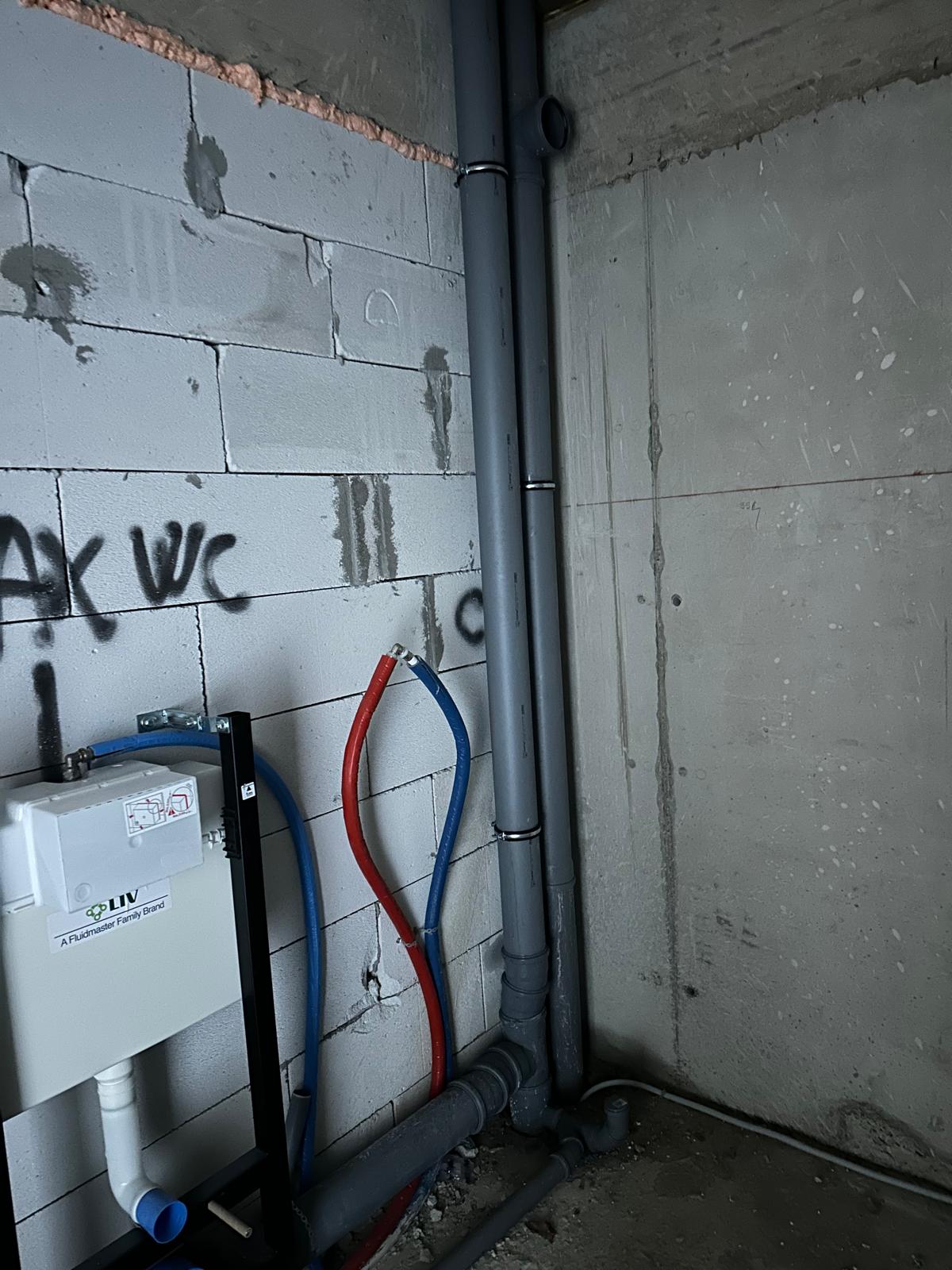

Instalații sanitare, electrice și termice finalizate și la etajul 3.
Distribuție apă rece, coloane canalizare, pluviale și ventilație finalizate pe toate nivelele.
Montare sistem WC suspendat etajele 1, 2 și 3.

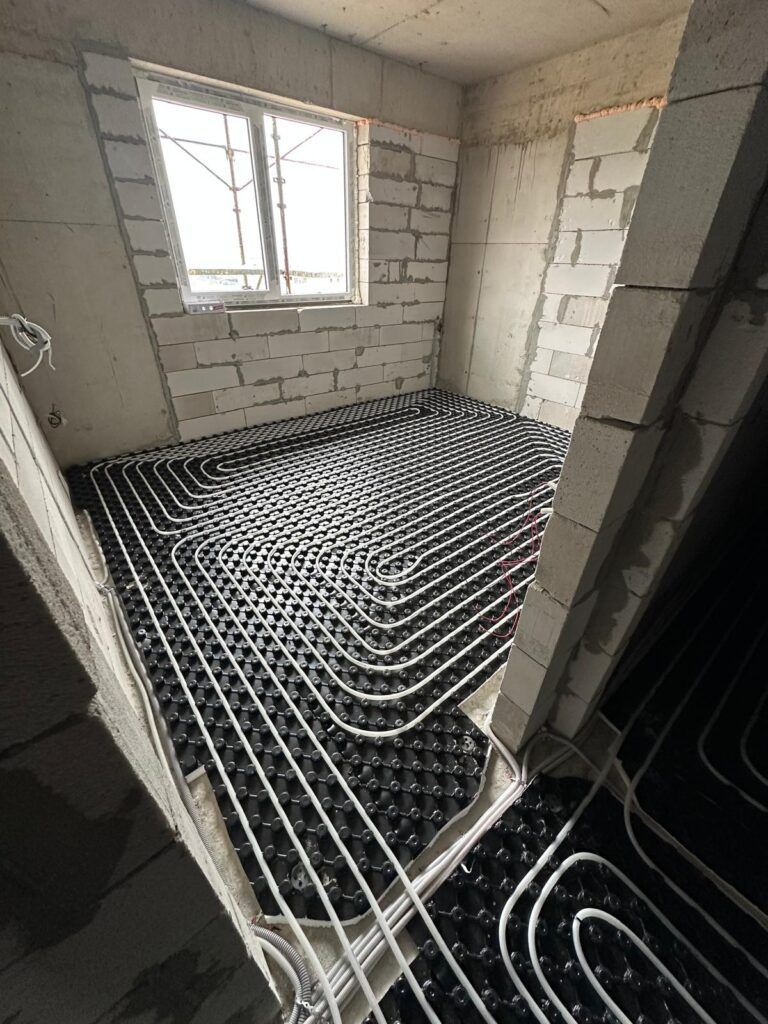

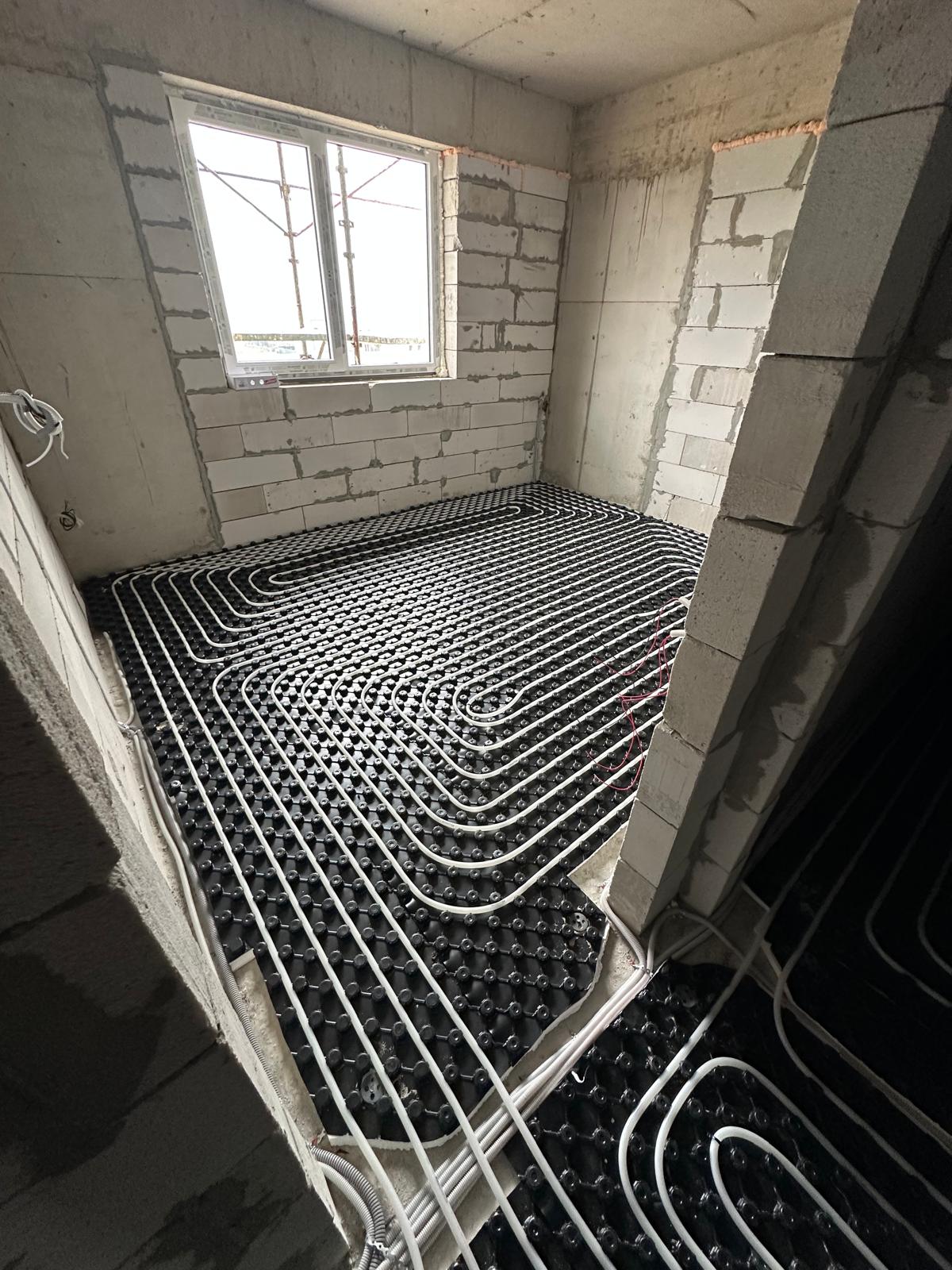

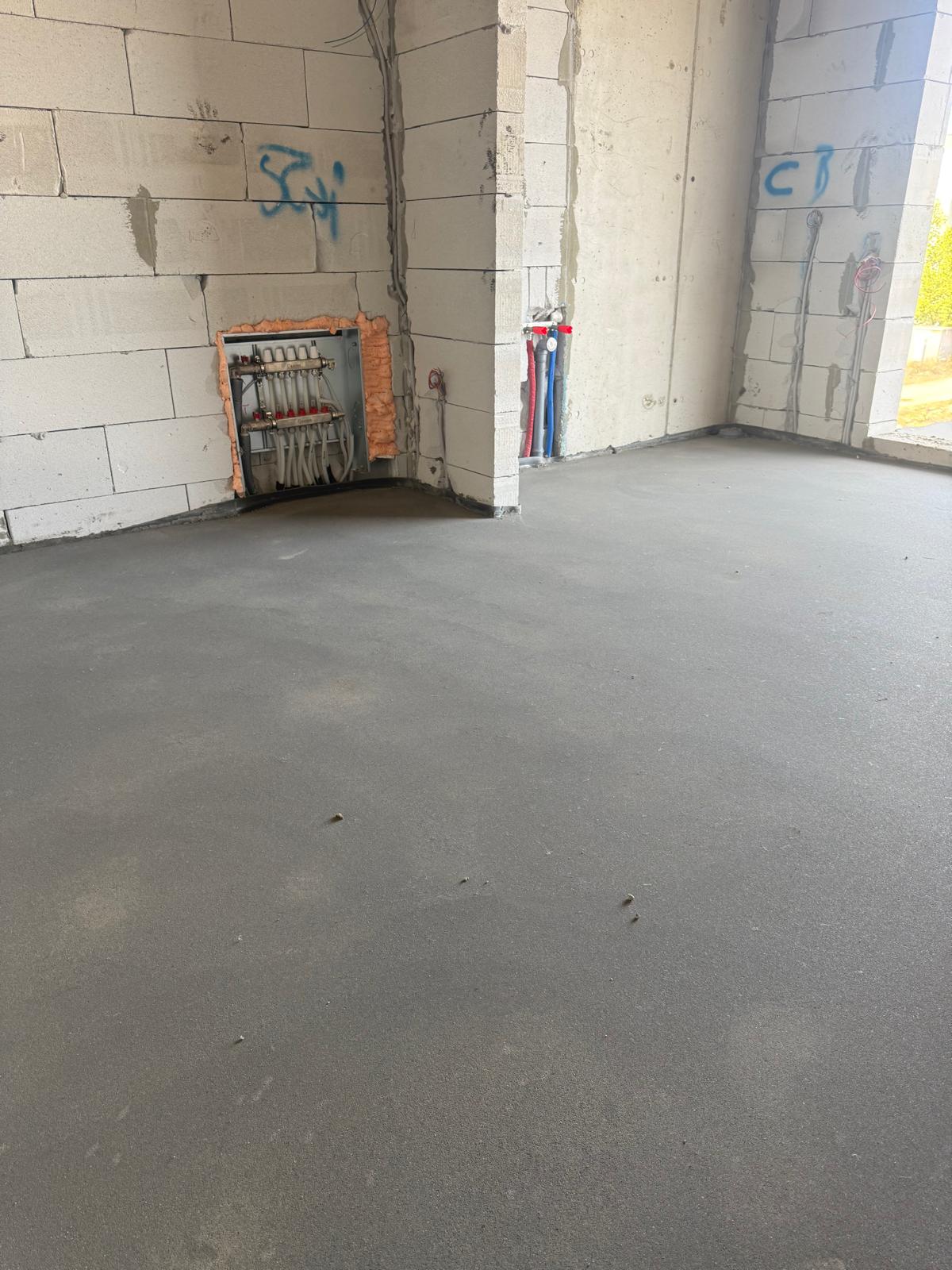

Montare încălzire în pardoseală etajele 1, 2 și 3.
Șapa finalizată etajele 1, 2 și 3.
Tencuială mecanizată etajele 1 și 2.
Tâmplărie termopan 1, 2 și 3.
Termosistem fațadă 35%.
C2

Turnare talpă, elevație (fundație)
Montare țevi scurgere în fundație.
Urmează umplutura și placa parter.
C3
Termosistem fațadă 100% finalizat.

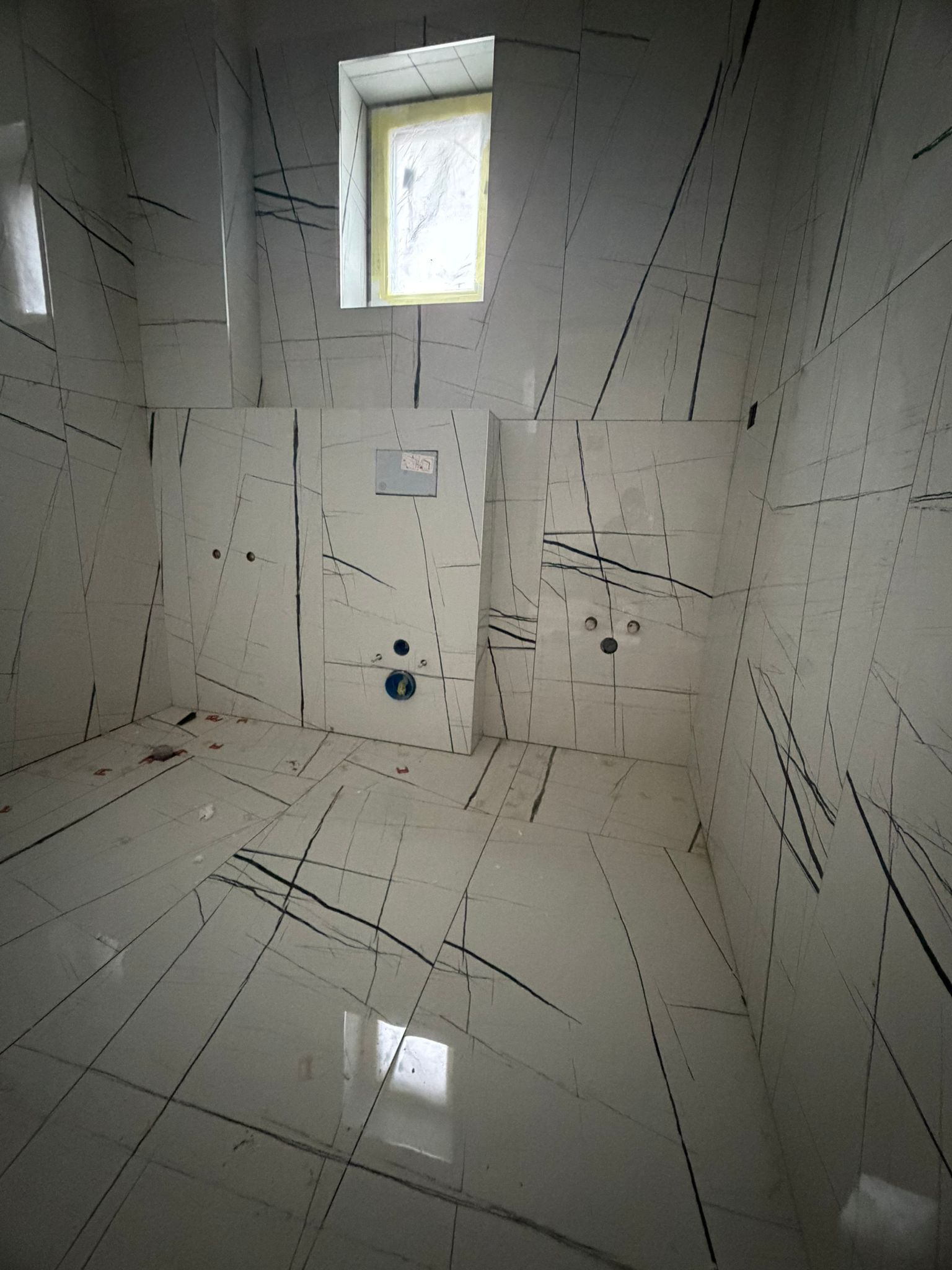

Glet finalizat 100% + șlefuire pereți.
Sticlă tripan montată 100%.
Balustrăzi balcoane montate 90%.

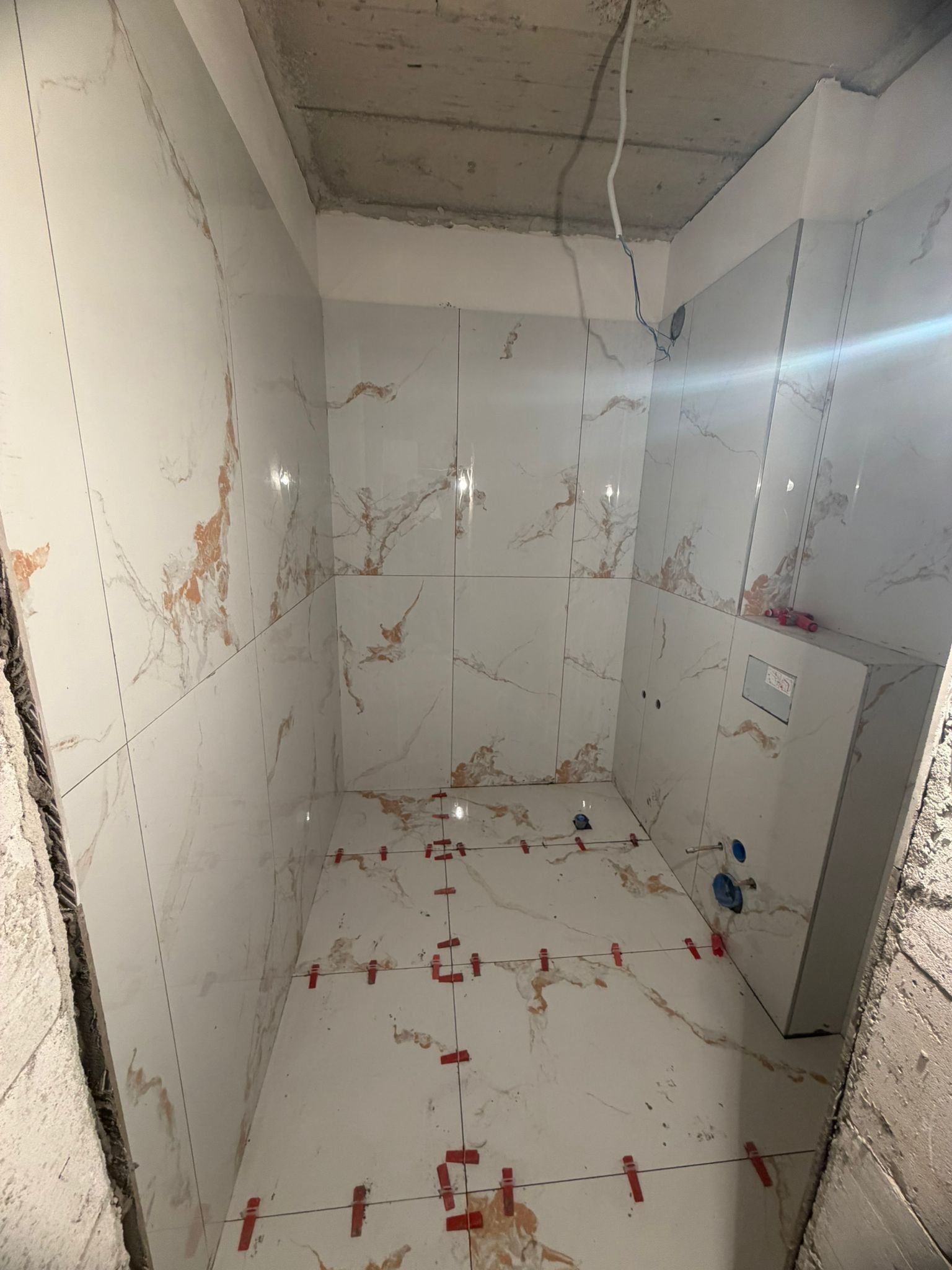

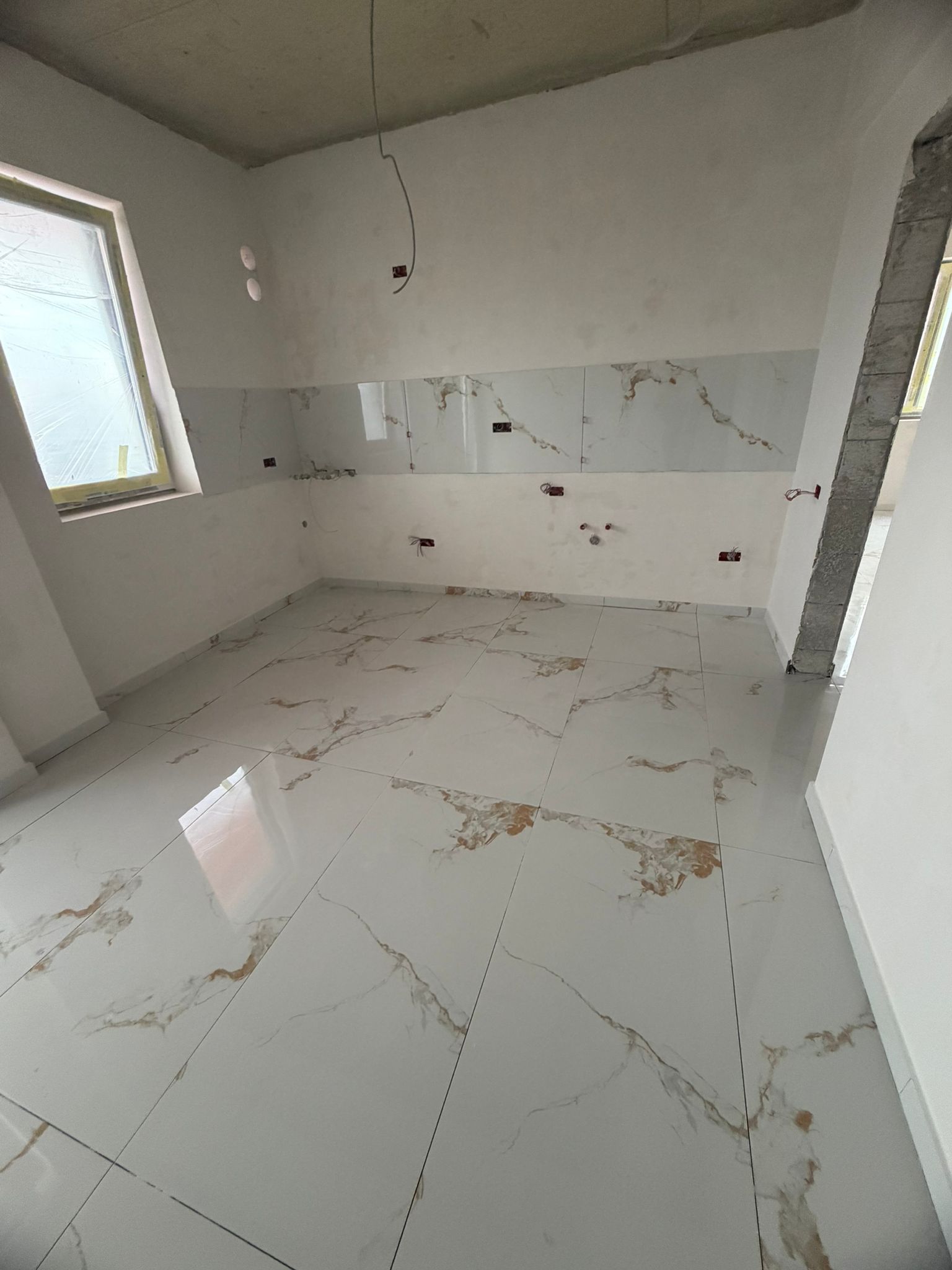

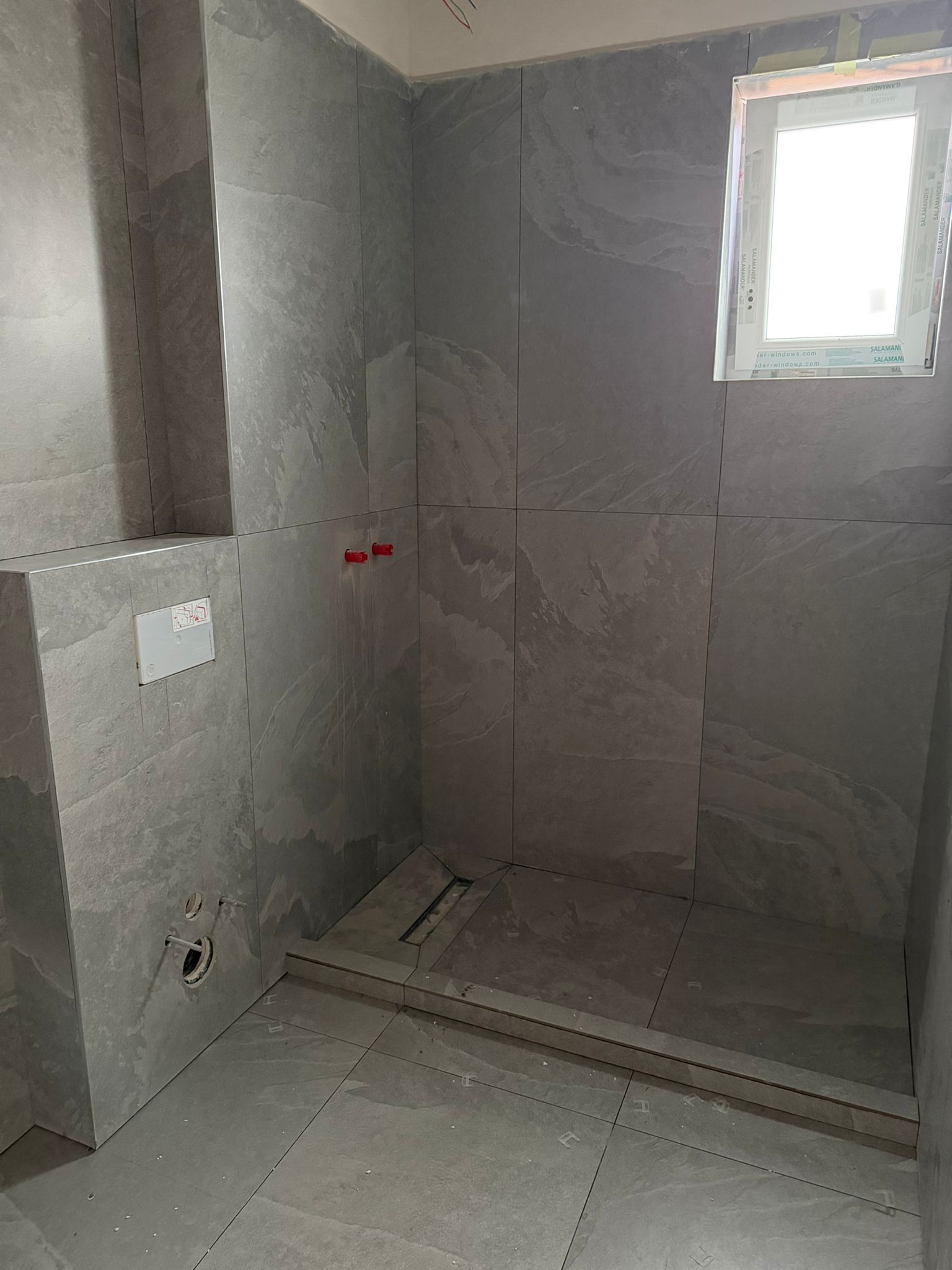

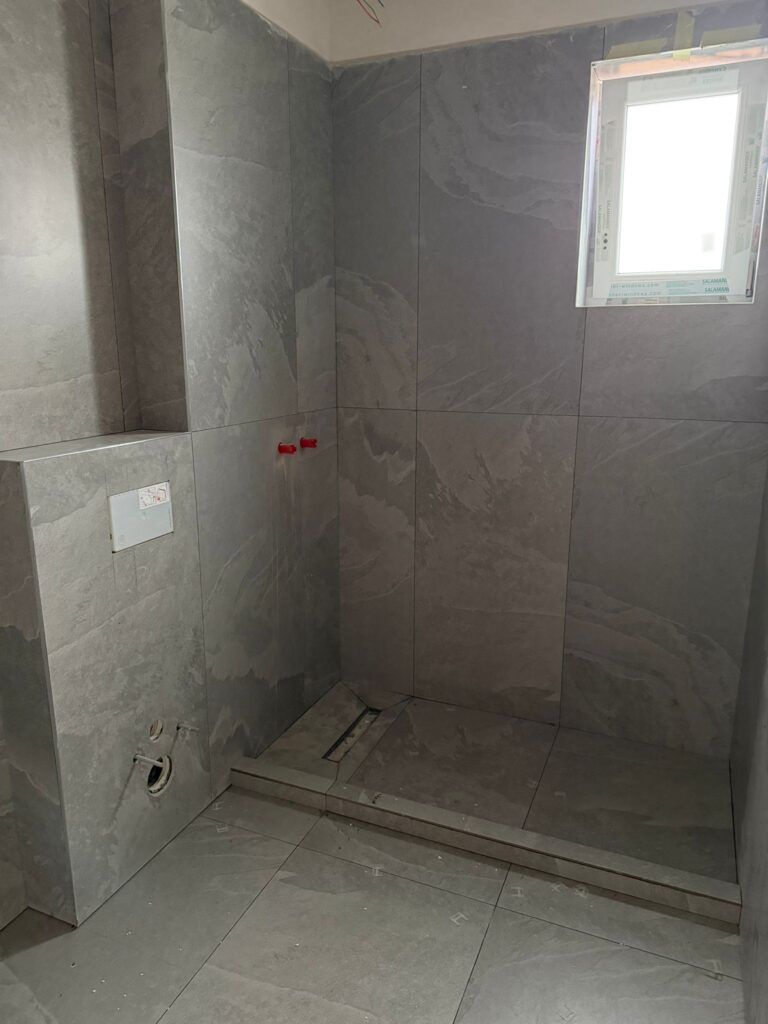

Gresie și faianță băi montate 80%.
Faianță bucătărie brâu montată 100%.
